中国市政华北院参与设计的“古交兴能电厂至太原大温差长输供热工程”荣获国家优质工程金奖
近日,中国施工企业管理协会公布2020~2021年度第一批国家优质工程奖入选名单。由中国市政华北院作为主要设计单位参与的“古交兴能电厂至太原大温差长输供热工程”(下文简称太古供热工程)一举摘得国家优质工程金奖。国家优质工程奖设立于1981年,是经国务院确认的我国工程建设领域设立最早,规格最高,跨行业、跨专业的国家级质量奖,对获奖项目中特别优秀的授予国家优质工程金质奖荣誉。这是我国供热行业首个国优金奖工程。

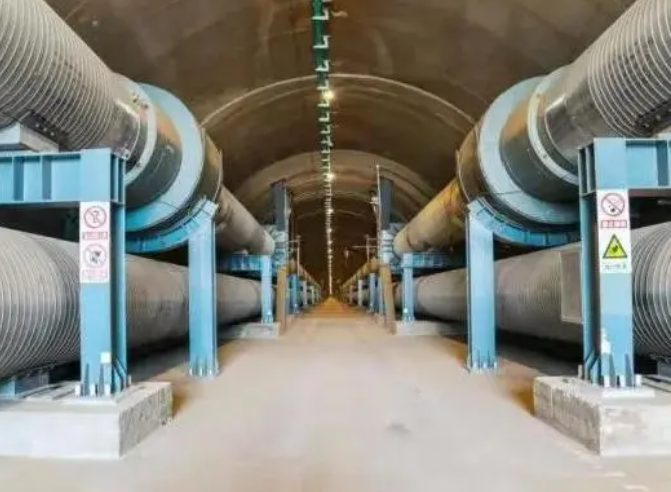

太古供热工程是国内第一个成功实施的大温差长距离供热工程,在集中供热领域创造了单体规模最大、回水温度最低、输送距离最远、能耗最低等多项世界领先指标。太古供热工程在太原市政府主导下,太原市热力公司组织建设,清华大学技术支持,中国市政工程华北设计研究总院有限公司、北京清华同衡规划设计研究院有限公司、太原市热力设计有限公司以及中能建山西省电力勘测设计院共同设计,山西省工业设备安装集团有限公司、中铁六局等施工,在各单位共同努力下完成的。 太古供热工程采用清华大学大温差长输供热技术,回收古交兴能电厂6台发电机组的乏汽余热向太原市区供热,总供热规模达7600万㎡,为太原市区总供热面积的三分之一。工程总投资约67亿元,供热半径70km,其中从电厂首站至中继能源站敷设的4根直径1.4米管线是工程重点和难点。该段管线长度37.8km,包括直埋20.1km、隧道15.7km、野外架空2.0km。长输管线六次穿越汾河、两次穿过铁路、三次跨越高速公路、两次穿过引黄管线、多次穿越太钢精矿粉管道。建设三座中继泵站,一座事故补水站,一座中继能源站,实现六级热网循环泵逐级加压。工程建设规模浩大,且几乎包括了目前热力管线所有高难度敷设,设计和建设过程中攻克了许多难题难关。整体工程历时两年半建成,于2016年10月正式投入运行。 工程采用多项关键技术,在单体供热规模、长输距离、供热隧道长度、管网高差、能源站换热能力等方面创造了国内之最;电厂回收的余热量占总供热量比例达到79%,大幅度降低了热源的能耗和成本,弥补了热网距离长所引起的投资和输送电耗增加。输送至城区的供热成本仅与燃煤锅炉房相当,显著低于目前其它清洁供暖方式。
