中俄东线天然气管道中方段与俄管道连接成功
发布时间:2019-07-29 查看次数:2302
近日,中俄东线天然气管道工程北段(黑河到长岭)最后一个道口完成焊接,标志着中俄东线天然气管道工程中方境内段与俄罗斯西伯利亚管道连接成功。
据介绍,施工使用了大型机械,由于山区地形复杂,施工者在上方用两台大型机械对管道进行固定,在下方用三台机械维持管道的平衡,完成管道组对。
据了解,中俄东线天然气管道工程黑河至长岭段长728公里,为确保6万余条环焊缝万无一失,所有的线路段100%采用自动焊焊接工艺。
中俄东线天然气管道工程项目经理伍迅说,这道焊口完成以后,再过一个月左右,施工人员将阀室和黑河首站连接好,黑河首站就基本上具备进气条件了。截至目前,黑河首站综合进度已经完成了50%,预计在9月30日前完成黑河首站建设,并开始对站场进行调试。
中俄东线天然气管道工程中方境内长3371公里,始于中俄边境城市黑河,终点在上海。工程于2015年6月动工,预计在2024年全线实现通气。这条管道的俄罗斯西伯利亚部分从2014年9月开始建设,全长近4000公里。

7月4日,随着中俄东线天然气管道工程在位于辽宁法库县境内的各点段同时打火开焊,中俄东线天然气管道中段工程全面进入开工建设。中俄东线天然气管道工程是我国建设的首条具有1422毫米超大口径、X80高钢级、12兆帕高压力等级的,具有世界级水平的天然气管道工程,每年可输送来自俄罗斯380亿立方米的天然气,相当于2018年我国全年用气量的七分之一。中段工程起自吉林长岭县,止于河北永清县,新建管道1110公里,工程计划于2020年10月建成。

工程按北段、中段和南段分期核准和建设。
北段(黑河-长岭)工程已于2017年12月13日全面开工建设,计划于2019年12月1日建成投产。

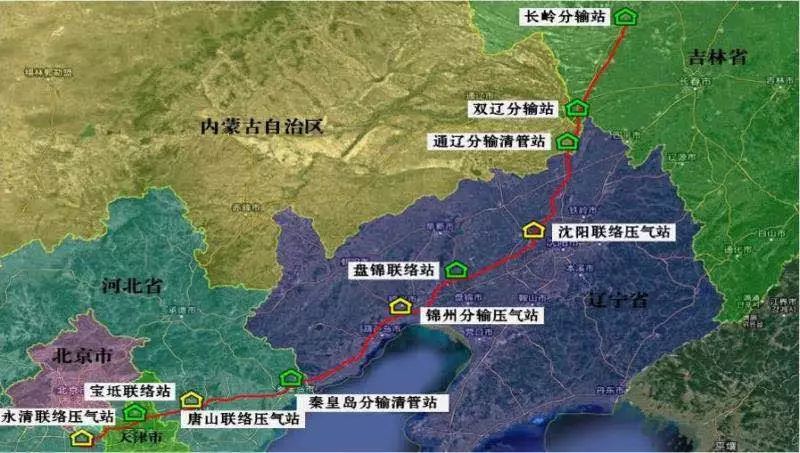

中段(长岭-永清)工程,起自吉林长岭分输站,止于河北永清联络压气站(简称:永清站),新建管道1110公里,其中,长岭-沈阳段管径1422毫米,线路长345.6公里;沈阳-永清段管径1216毫米,线路长764.4公里;全线设站场9座(新建3座、合建6座),线路截断阀室48座,工程计划2020年10月建成。
中俄东线天然气管道工程是目前世界输送压力最高、输送距离最长的天然气管道工程,管道途经黑龙江省5市16县,干线长度623公里,设5座工艺站场。除干线外,还计划在黑龙江境内修建明水、大庆两条支线。按照中俄东线管道购销合同,每年将引进380亿立方米天然气,与用煤相比,每年可减少二氧化碳排放量16378万吨、减少二氧化硫排放量182万吨、减少氮氧化物排放量46万吨、减少粉尘排放量84万吨,并可使我国天然气在一次能源消费结构中的比例提高一个百分点以上。
谈判历程
1994年:中俄签订天然气管道修建备忘录
1999年:俄天然气集团和中石油达成意向性天然气出口协议
2006年3月:中俄签署《供气谅解备忘录》
2008年: 中俄建立副总理级常规天然气谈判机制
2009年6月:中俄元首签署《天然气合作谅解备忘录》
2011年10月:中俄天然气谈判陷僵局
2012年6月:普京访华,重启谈判
2012年12月:俄中双方就“西线”项目展开对话
2013年3月:习近平访俄,中石油与俄气签署初步共识协议
2013年10月:中俄双方基本商定供气的定价公式
2014年4月:俄气与中石油发表声明称,双方供气合同谈判进展显著
2014年5月:普京访华,中俄签订东线天然气合作协议
2014年11月:中石油与俄罗斯天然气工业股份公司签署《关于沿西线管道从俄罗斯向中国供应天然气的框架协议》,中俄天然气合作取得的又一新进展。
来源:新华社、天然气智库
